Sở Bảo Tồn và Giải Trí

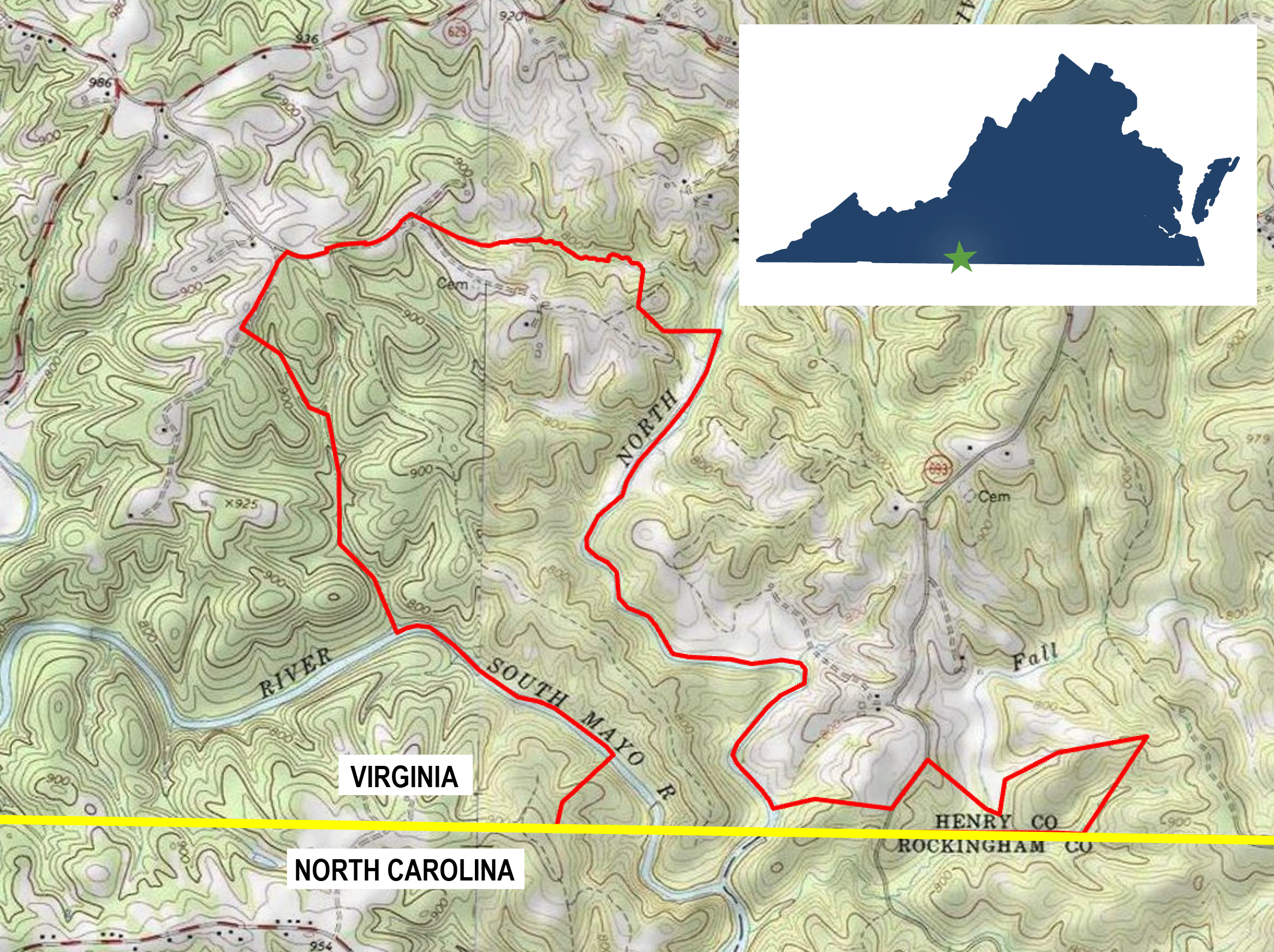

Công viên tiểu bang Mayo River là Công viên tiểu bang Virginia mới được mua lại ở phía tây nam Quận Henry dọc theo biên giới Virginia-Bắc Carolina. Khối thịnh vượng chung đã mua lại tổng cộng 634 mẫu Anh đất giữa Sông Bắc Mayo và Sông Nam Mayo, hội tụ ngay phía nam ranh giới tiểu bang tại Bắc Carolina. Công viên Tiểu bang Virginia sẽ bổ sung cho Công viên Tiểu bang Sông Mayo của Bắc Carolina, kéo dài thêm 16 dặm về phía hạ lưu.
Theo Bộ luật Virginia, Sở Bảo tồn và Giải trí Virginia đang chỉ đạo việc lập kế hoạch tổng thể cho công viên tiểu bang mới này. Mục đích của quy hoạch tổng thể này là hướng dẫn việc quản lý và phát triển công viên bằng cách xác định các nguồn tài nguyên thiên nhiên, văn hóa và vật chất, cũng như xác định nhu cầu của công viên và thu hút công chúng.

Mục đích của quy hoạch tổng thể công viên tiểu bang này là tạo ra một tài liệu khung cho việc phát triển và vận hành Công viên tiểu bang Mayo River. Kế hoạch này xác định mục đích, mục tiêu và mục đích của công viên, đồng thời đưa ra định hướng cho việc xây dựng, mở rộng và vận hành công viên trong 30 năm tới. Các kế hoạch phát triển địa điểm và khuyến nghị hoạt động được dựa trên các nghiên cứu thị trường, ý kiến đóng góp của công chúng và kế hoạch phát triển kinh doanh cho công viên.

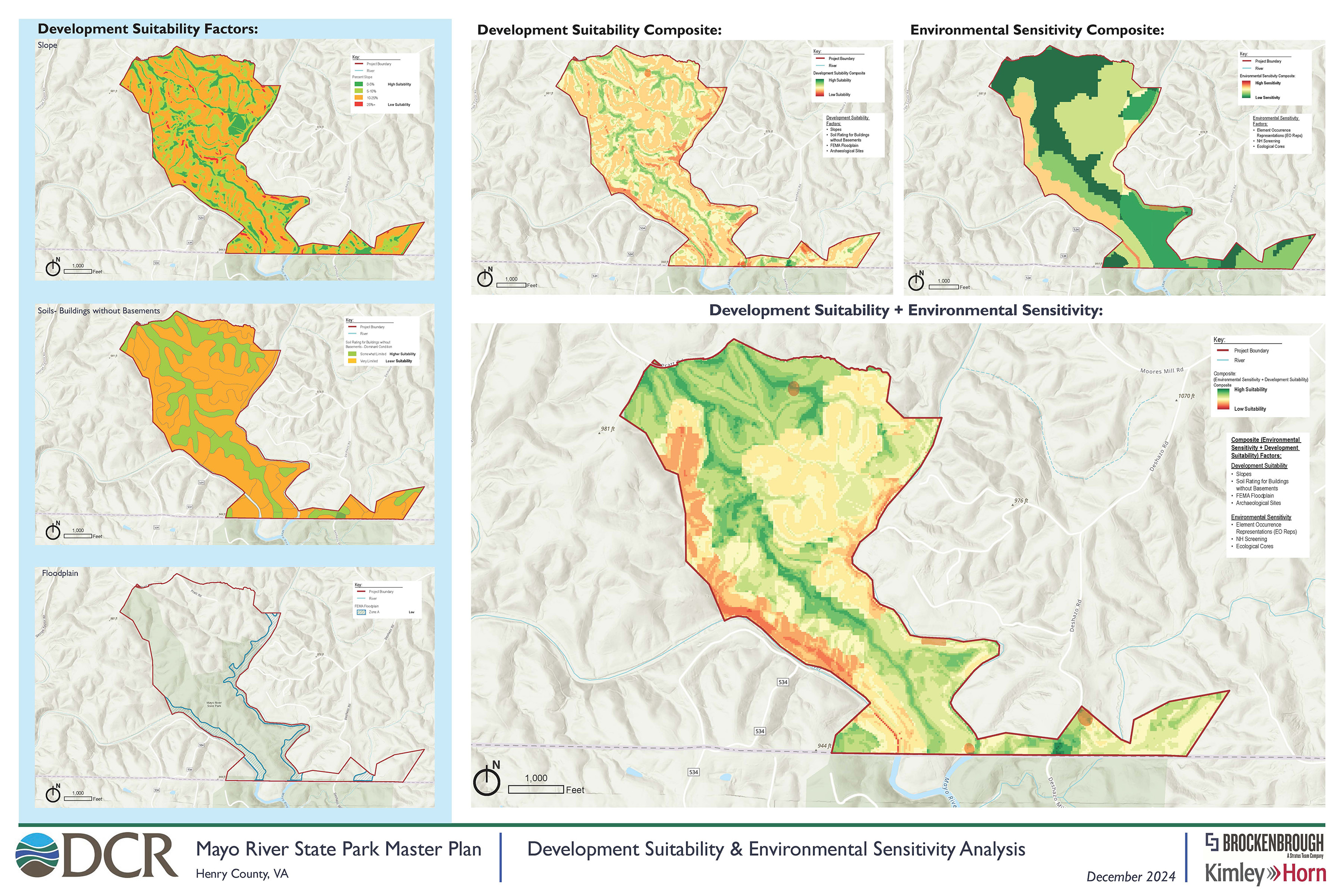

Kế hoạch tổng thể này tuân thủ theo §10.1-200.1 của Bộ luật Virginia, yêu cầu tất cả các công viên tiểu bang phải áp dụng một kế hoạch tổng thể theo các tiêu chuẩn nhất định. Các tiêu chuẩn này bao gồm ý kiến đóng góp từ công chúng và Ủy ban Cố vấn ở các giai đoạn quan trọng; phân tích và lập bản đồ các nguồn tài nguyên vật lý, tự nhiên, văn hóa và lịch sử hiện có tại địa điểm; và kế hoạch phát triển theo từng giai đoạn cho cơ sở hạ tầng, nhân sự và hoạt động của công viên, cũng như các chi phí liên quan và nhu cầu vận hành và bảo trì.

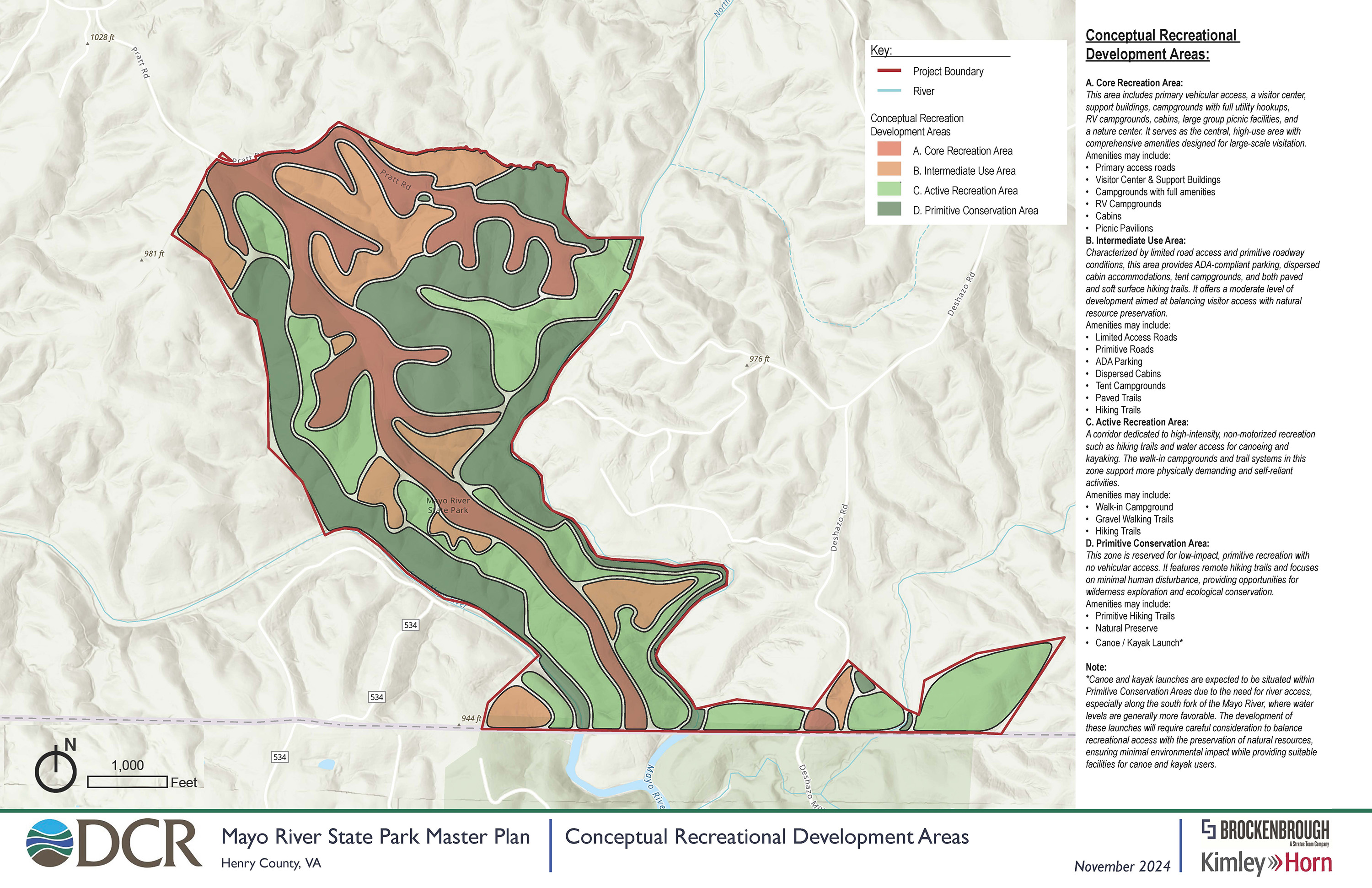

Kết quả cuối cùng của quá trình này sẽ là một tài liệu quy hoạch tổng thể được cơ quan lập pháp tiểu bang Virginia phê duyệt, sẽ được sử dụng để hướng dẫn phát triển Công viên Tiểu bang Mayo River trong 30 năm tiếp theo. Tài liệu quy hoạch tổng thể sẽ bao gồm tuyên bố mục đích và các mục tiêu của công viên, sơ đồ quy hoạch tổng thể phản hồi địa điểm với các vị trí phát triển, kế hoạch trải nghiệm của du khách, kế hoạch vận hành và bảo trì, đánh giá sơ bộ và kế hoạch triển khai theo từng giai đoạn với ước tính chi phí xây dựng và vận hành.
Sự tham gia của cộng đồng và ý kiến đóng góp của công chúng là một phần thiết yếu của quá trình quy hoạch tổng thể công viên tiểu bang. Công chúng có thể đóng góp ý kiến và phản hồi về thiết kế và phát triển Công viên Tiểu bang Mayo River ở các giai đoạn quan trọng trong quá trình này thông qua các cuộc họp trực tiếp và trực tuyến, khảo sát trực tuyến, thời gian lấy ý kiến công chúng và bình luận công khai trên trang web quy hoạch tổng thể.
Là một phần trong yêu cầu về sự tham gia của công chúng theo luật của tiểu bang, một Ủy ban Cố vấn đã được thành lập để phục vụ cho quá trình lập kế hoạch cho Công viên Tiểu bang Sông Mayo. Ủy ban Cố vấn tham gia vào mọi giai đoạn của quá trình quy hoạch tổng thể, họp ba lần để xem xét và chia sẻ ý tưởng về mục tiêu, lập trình, thiết kế địa điểm và quy hoạch tổng thể của công viên. Ủy ban cố vấn bao gồm đại diện của các tổ chức và bên liên quan chủ chốt trong khu vực, bao quát nhiều quan điểm khác nhau và đại diện cho công chúng nói chung. Các tổ chức bao gồm các viên chức cấp quận và cấp tiểu bang, ban du lịch, tổ chức môi trường, tổ chức công dân, chủ đất lân cận và người dân bản địa.

Bản ghi âm cuộc họp có thể được tìm thấy tại đây.
The meeting presentation can be found here.
The overall master plan map can be found here.
A 30-day comment period is now available. Comments will be received by email and US Mail until April 13, 2026. Email us with your comments to PlanningResources@dcr.virginia.gov with “Mayo River SP Master Plan” in the subject line.
Quy hoạch tổng thể công viên tiểu bang là hướng dẫn cho việc phát triển, sử dụng và quản lý công viên tiểu bang cũng như các nguồn tài nguyên thiên nhiên, văn hóa và lịch sử của công viên đó. Mục đích của quy hoạch tổng thể là thiết lập các mục tiêu, mục đích và khuyến nghị để ưu tiên các cơ sở và dịch vụ công viên mới, được cải thiện và mở rộng.
Sau khi mua đất cho công viên tiểu bang mới hoặc trước khi tiến hành cải tạo đáng kể công viên tiểu bang hiện có (có giá trị từ hai triệu đô la trở lên) mà chưa được đưa vào quy hoạch tổng thể hiện tại của công viên đó, thì quy hoạch phải được xem xét và cập nhật ít nhất một lần sau mỗi 10 năm. Kế hoạch đề xuất và ưu tiên cải thiện công viên trong 30 năm tới.

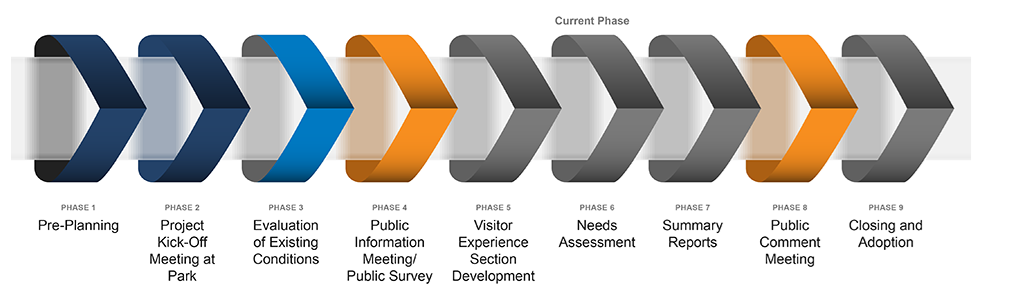

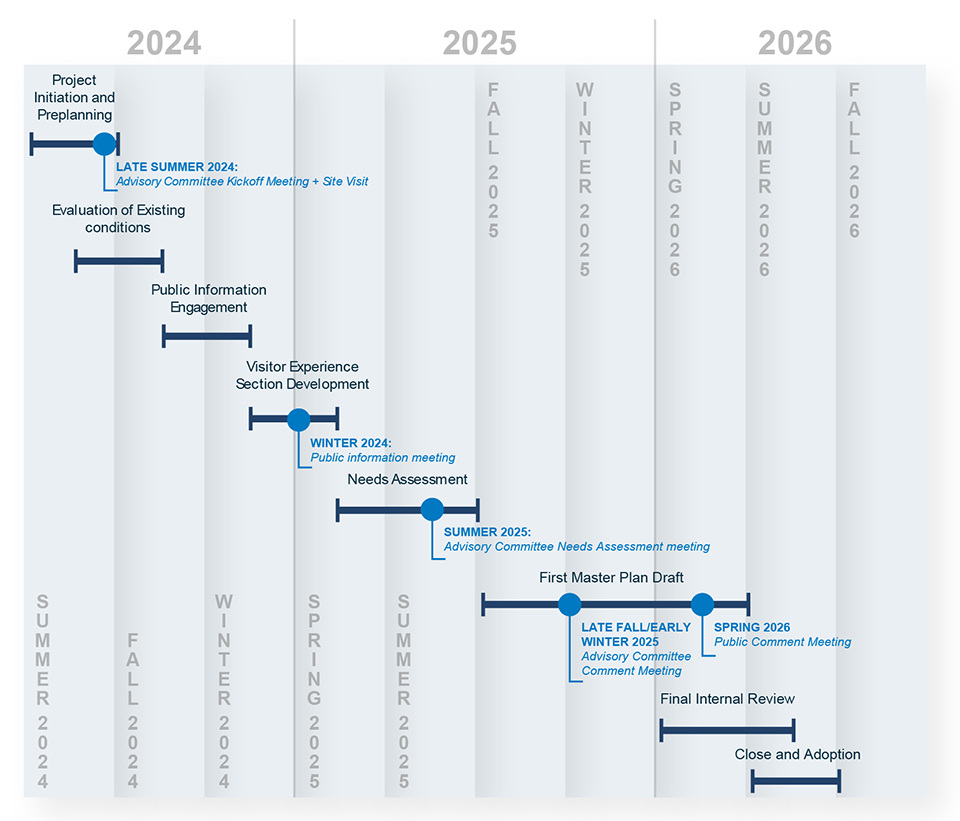

Quá trình này thường mất khoảng 24 tháng, mặc dù có thể mất nhiều thời gian hơn trong trường hợp công viên mới. Vai trò của công chúng là cung cấp ý kiến và hiểu biết về nhu cầu của công viên và mong đợi của du khách, đặc biệt là bằng cách tham dự các cuộc họp công khai (trực tiếp hoặc trực tuyến) và hoàn thành khảo sát ý kiến của công chúng.
Cuộc khảo sát mất khoảng 10-15 phút để hoàn thành. Các phản hồi sẽ được sử dụng để xác định xu hướng liên quan đến trải nghiệm của du khách để chúng tôi có thể lập kế hoạch về cơ sở vật chất và trình độ nhân viên của công viên, tập trung vào các hoạt động bảo trì và điều chỉnh hoạt động để đáp ứng tốt hơn mong đợi của người sử dụng công viên.
Có! Trải nghiệm của du khách đến các công viên tiểu bang Virginia có tầm quan trọng tối đa trong việc lập kế hoạch cho các cơ sở mới hoặc mở rộng, tăng cường chương trình giải thích và đáp ứng nhu cầu giải trí của người sử dụng. Kế hoạch tổng thể sẽ hướng tới giải quyết các nhu cầu chung của du khách, như được thể hiện trong các phản hồi khảo sát mà chúng tôi nhận được. Bình luận của bạn rất có giá trị!
Những cải tiến được đề xuất cần phải được dành riêng kinh phí. Nguồn tài trợ cho phát triển vốn trong kế hoạch tổng thể phải tuân theo khoản phân bổ từ Đại hội đồng và sự chấp thuận của Thống đốc. Ngoài ra, Đại hội đồng có thể cho phép phát hành trái phiếu nghĩa vụ chung để mua lại và phát triển công viên tiểu bang như một phần của cuộc trưng cầu dân ý về trái phiếu do cử tri chấp thuận diễn ra gần đây nhất vào 2002.
Hoàn thành khảo sát ý kiến công chúng và trình bày câu trả lời của bạn bằng cách cung cấp các bình luận theo yêu cầu trong khảo sát. Hãy cho chúng tôi đánh giá trung thực của bạn về công viên và phản hồi về trải nghiệm của bạn với tư cách là du khách.
Hãy thường xuyên kiểm tra trang này để biết thông tin về các cuộc họp công khai sắp tới và theo dõi tiến độ thông qua kế hoạch tổng thể.
